良圻原種豬場四期污水處理站設施設備維修改造工程投標答疑及截標、開標時間確定公告

來源:同澤工程 作者: 發布時間:2024-02-22 16:15


各潛在投標人:

現就良圻原種豬場四期污水處理站設施設備維修改造工程投標答疑及截標、開標時間確定事項通知如下,如與招標文件存在不一致的,以本公告為準。

一、本項目投標截止時間和開標時間確定為:2024年3月7日9時30分。

二、投標答疑

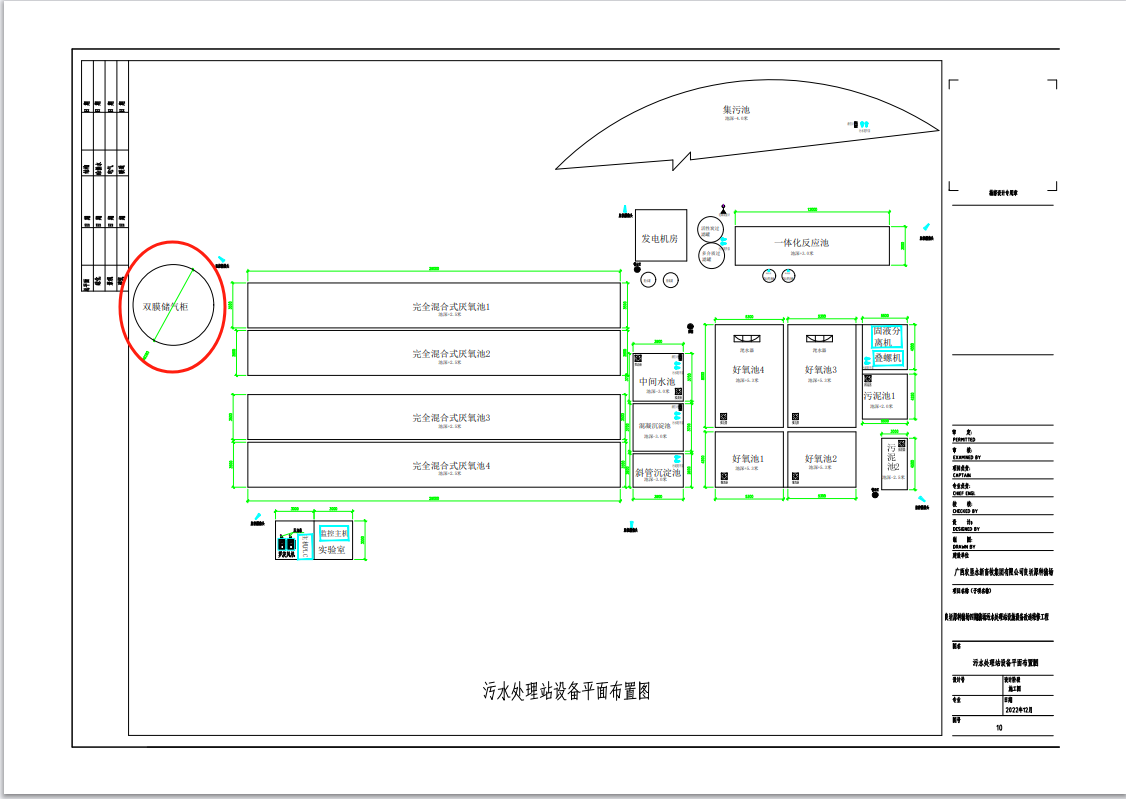

1、四期項目圖紙——平面布置圖中“風機房、實驗室、中間水池、發電機房”在舊圖紙中都沒有,在新圖紙中有體現,但是在工程量清單和招標內容中均沒有相關說明和工程量,需澄清是否是需要新建的土建工程?

答:“風機房、實驗室、中間水池、發電機房”不在本次維修改造內容,不需要新建的土建工程。

2、四期項目圖紙——平面布置圖中“污泥池1”的位置為舊圖紙的干化場,根據工藝高程圖,干化場原結構為:底部+0.00,頂部+1.50,污泥池應為地埋設置,該部分是否有土建改造施工工程?

答:舊圖干化場包含“污泥池1”和固液分離機設備,“污泥池1”需要清淤泥,尺寸為4250*5500*1500。該部分沒有土建改造施工工程。



3、根據四期項目圖紙——平面布置圖,固液分離平臺設置在原干化場頂部,沒有結構施工圖,工程量清單和招標內容說明中均沒有該部分的工程量,請澄清是否在招標施工范圍內?

答:固液分離平臺根據設備尺寸搭建簡易鋼架,清單內容已包含此簡易鋼架。

4、舊圖紙中的UASB反應池在新圖紙中功能調整為好氧池,請確認是否如此調整?若UASB取消,“厭氧池黑膜沼氣池蓋膜”用在哪個部位?若保留UASB池,清單中缺少循環泵。

答:按照新圖紙調整;黑膜蓋于原一級厭氧池,UASB取消,按清單如確有漏項,則在施工時按照實際情況進行申請,并完善相關施工簽證材料。

5、清淤項目中的挖土方是指什么工程?清出的淤泥是否有指定地點堆放?

答:用于掩埋淤泥的土方,業主現場指定位置。

6、搭建一體化設備房 1 間及加藥房 1 間無尺寸和圖紙。

答:設備房及加藥房具體尺寸根據現場協商確定搭建簡易鋼棚,清單內容包含簡易鋼棚屋面共計77.5㎡。

7、防腐修復 1153m2是指哪些部位,未見圖紙和施工說明。

答:各污水池的內部面積。

8、固液分離機及疊螺機平臺尺寸不詳。

答:固液分離機機疊螺機平臺根據設備尺寸搭建簡易鋼架。

9、總平圖中未見電氣及PLC控制房,是否有此設備房。

答:已有此設備房。

10、工藝流程是否可以按投標單位自行設計方案調整?

答:不可以自行調整。

11、 所提供圖紙僅為布局圖,沒有設備布置圖和安裝圖, 沒有土建和結構施工圖、沒有電氣圖沒有管道安裝圖

答:此項目為維修技改工程,無大規模土建施工,參照改造方案在原有構筑物上進行管道及設備安裝,如有不明確地方再根據現場情況雙方協商確定;

12、 根據工程量分析,清污 880 方,請明確計算說明(根據分析厭氧池的清污量已經達到 880 方),需說明是否現狀池內是否有水,施工過程是否需要排水?污水去處?清除淤泥如何處理?

答:清淤880m3為暫估數,按照實際清除方量進行驗收;池內目前有水,施工過程排水和淤泥堆放位置由業主指定;

13、高壓清洗池子會(huì )產生大量污水,污水是否有去處?

答:施工過程排水位置由業主定,但清洗過程應節約用水并綜合考慮重復使用廢水清洗,以免增加排污壓力。

14、拆除原有曝氣頭、管道等,拆除后如何處理?是否有規定限制?

答:原有設備為業主固定資產,拆除后堆放到業主指定位置并由業主處理。

15、新設備設施是否按照原有設備設施的安裝位置和安裝方式安裝(新設備恢復原有功能?)

答:功能相同的新設備可按照原設備位置進行安裝,施工單位也可以提出科學合理的建議給業主進行參考,雙方協商溝通。

16、需明確污泥回流裝置的構造?是獨立設備還是由水泵的組合成的系統?

答:由水泵的組合成的系統;

17、請明確“鋼構一體化污水處理設備”的具體工藝要求,需要達到的工藝標準清單中只有尺寸沒有工藝要求,如:采用 MBR 工藝還是采用接觸氧化工藝,又或者是MBBR工藝?

答:采用接觸氧化工藝,但新設備設施要求滿足工藝處理及場區水量的要求;

18、需明確“污水提升泵、污泥提升泵、推流器等設備的安裝位置;

答:安裝位置詳見平面布置圖。

19、根據清單分析,有沼氣收集系統,但清單中沒有三相分離器,請明確沼氣如何收集,給出具體的實施施工圖或做法圖

答:原有沼氣收集方式為沼氣膜收集,參照原有設計進行施工。

20、招標內容沒有多介質過濾罐、活性炭過濾罐,圖紙布局中也沒有說明,需明確多介質過濾罐、活性炭過濾罐的安裝位置

答:安裝位置詳見平面布置圖。

21、圖紙中的集污池在原有圖紙中是水塘,清單中未體現相關工程量,招標內容也未體現該部分工作,請明確是否有該部位的招標內容。

答:不在招標范圍內。

22、請明確雙膜儲氣柜的位置(新舊圖紙均為體現)

答:位置參照圖紙。

23、清單材料事項漏項如何處理?(如斜管填料承托支架,壓梁等)

答:以工程量清單為主,如施工過程發現存在漏項,則按照實際情況進行申請,并完善相關施工簽證材料。




廣西同澤工程項目管理股份有限公司

2024年2月22日

a55d23e171cf27d24c38b7bd8b3d665b.pdf


地址:南寧市良慶區凱旋路16號廣西裕達國際中心廣東大廈18樓整層 電子郵箱:tzgf18070940594@163.com    聯系電話:0771-5389295    傳真:0771-5510830 版權所有:廣西同澤工程項目管理股份有限公司   桂ICP備11002876號
同澤股份公眾號
随州市| 定结县| 宜兰县| 贺州市| 大冶市| 永川市| 仲巴县| 新丰县| 波密县| 荔浦县| 杭锦后旗| 黄陵县| 安康市| 余庆县| 玛纳斯县| 潜江市| 白城市| 澄迈县| 沙田区| 无极县| 高阳县| 滁州市| 碌曲县| 改则县| 洪湖市| 宽城| 遂溪县| 肥乡县| 临猗县| 五大连池市| 岗巴县| 大石桥市| 大兴区| 金湖县| 宝兴县| 泸西县| 塘沽区| 松滋市| 冕宁县| 德清县| 东阳市|
